Tres de 11 embarques con motores para atender la crisis eléctrica

Nacionales

(NL). La empresa Austral Technical Management, que obtuvo uno de los
millonarios contratos de la primera ronda de contratación de emergencia para la

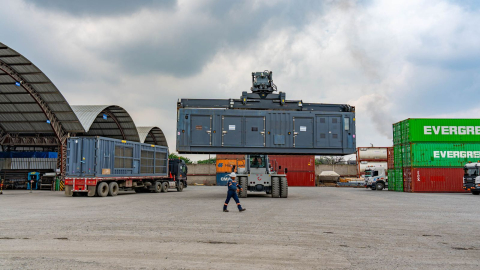

crisis eléctrica, informó que arribaron dos nuevos navíos con los generadores que
tienen que instalarse en la ciudad de Esmeraldas.

En noviembre de 2024, la propia empresa Austral informó que los 91 megavatios
que ofertó debían estar operativos el 9 de enero de 2025, pero dijo que el conflicto
en Medio Oriente demoró el despacho de los equipos desde Líbano.

Mientras tanto, según la empresa, en el sitio de la Central Esmeraldas III donde se
instalarán los generadores de electricidad, las obras civiles avanzan. «Todas las
excavaciones y las mallas de puesta a tierra han sido completadas, y se espera que
las cimentaciones de los tanques de almacenamiento de combustible finalicen en
los próximos días», añadió Austral. (I)
